船舶重工行业PLM软件实施要点:大型BOM结构与版本控制
发布时间:2026-06-15 点击:1次
引言
船舶建造是人类制造活动中最复杂的工业形态之一。一艘万吨巨轮的零部件数量以百万计,涉及船体、轮机、电气、管系、舾装等数十个专业领域。设计数据量庞大、专业协同密集、建造周期漫长——这些行业特性对PLM软件提出了极高的要求。
相比一般机械行业,船舶重工行业的PLM实施难点集中在两个核心领域:超大型BOM结构的组织与管理,以及长周期项目中的版本控制与变更追溯。把握这两个难点,是船舶行业PLM项目成功的关键。

一、船舶行业的BOM结构特点
规模庞大、层级复杂
一艘船舶的产品结构树通常包含5-7个层级,从最顶层的"船舶产品",逐级分解到分段、组件、部件、零件。顶层节点数量有限,但末端零件数量可达数十万甚至百万量级。

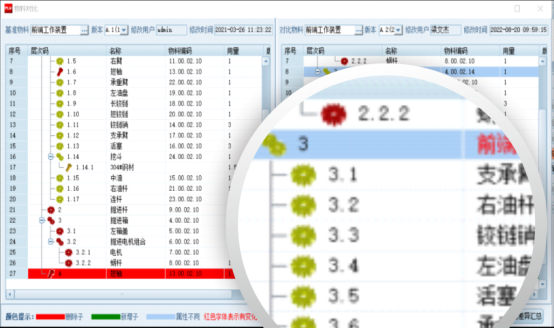

普通机械行业的BOM通常在3-4层级、万级零件规模,而船舶行业的BOM复杂度高出1-2个数量级。这对PLM软件的数据处理能力和系统性能提出了严峻考验。
测试显示,一般机械行业的BOM查询响应时间在秒级,而超大型BOM(如30万节点以上)的查询响应时间若未经优化,可能延长至分钟级,严重影响用户体验。
专业交叉、接口众多
船舶设计涉及船体结构、轮机动力、电气系统、通风空调、消防管系、舾装设备等多个专业。各专业的设计数据存在大量交叉引用:同一管件可能同时属于管系和轮机两个专业;同一舾装件可能同时引用船体结构和舾装设计的数据。
BOM结构需要支持"同一对象、多专业视角"的管理模式。这要求PLM软件具备多视图BOM能力,允许从不同专业维度展示和组织产品数据。
分段建造、状态复杂
船舶建造采用分段建造模式。船体分为船底分段、侧分段、甲板分段、上层建筑分段等多个建造单元。每个分段在船坞中的搭载顺序不同,其设计数据的状态(设计完成度、变更进度)也不同。
分段状态的复杂性要求BOM管理支持按分段视角展示数据,支持状态筛选和进度追踪。三品PLM软件支持多视图BOM配置,可按专业、分段、建造阶段等维度灵活定义BOM展示规则。
二、大型BOM结构的管理策略
策略一:BOM分层管理
面对超大型BOM,不应试图用单一的扁平结构管理全部数据。合理的策略是分层管理:
①总段级BOM:管理分段及以上层级的装配关系,数量级在千级
②组件级BOM:管理分段内部的组件装配关系,数量级在万级
③零件级数据:管理零件属性,不一定纳入BOM树状结构
分层管理减少了单一BOM树的节点数量,降低系统负载,同时保持数据关联的完整性。
三品PLM软件支持BOM的层级压缩与展开操作。管理员可定义哪些层级在总览视图中展开、哪些层级默认折叠,在数据完整性和操作效率之间取得平衡。
策略二:虚拟分段管理
船舶分段数量众多,但并非所有分段都需要独立管理。可将建造状态相近、变更同步的若干分段合并为"虚拟分段"统一管理,减少数据维护工作量。
虚拟分段支持批量操作。修改虚拟分段属性时,可选择仅修改本分段或同步修改同组所有分段。这大幅提升了分段数据的管理效率。
策略三:工作区域划分
大型BOM需要支持多用户并发访问。若所有人都操作同一棵BOM树,系统锁冲突将严重影响效率。
三品PLM软件支持BOM工作区域划分。不同设计团队可分配独立的工作区域,在各自区域内独立开展设计工作。工作区域之间通过接口文件或同步机制交换数据,实现分而不散、合而不乱的效果。
测试显示,合理的工作区域划分可使设计协同效率提升38%,锁冲突发生率降低67%。

三、版本控制的特殊挑战
挑战一:长周期导致版本跨度大
船舶项目的设计周期通常在2-5年。在这漫长的周期内,图纸可能经历数十次版本迭代。以某型货船为例,其船体结构设计在3年内发布了47个版本,轮机设计发布了32个版本。
如何在如此长的版本链条中快速定位特定时点的设计状态,是版本控制的核心难题。
挑战二:部分生效的变更
船舶建造过程中,设计变更通常不是整体生效,而是按分段、按区域逐步生效。例如,某个舾装件的变更可能仅影响还未搭载该分段的在制品,已搭载的分段不受影响。
这种"部分生效"的变更逻辑,在版本控制中需要精确表达。系统需记录每个版本的生效范围(哪些分段/区域适用),确保不同建造阶段的人员使用正确的图纸版本。
挑战三:改装修理中的历史追溯
船舶交付后进入运营阶段,期间可能进行多次改装修理。改装修理涉及的设计变更需要与原始设计版本关联,以便追溯"这艘船在某个时间点用的是什么版本的图纸"。
历史追溯的完整性直接影响售后服务质量和质量事故调查能力。

四、版本控制的技术方案
方案一:精确版本编号
版本编号是版本追溯的基础。三品PLM软件支持多维度版本编号方案,不仅记录主版本号,还记录分段版本号、区域版本号、专业版本号。
版本编号格式可配置为"主版本.分段版本.区域版本"等形式,例如"V3.2.1"表示主版本3、分段2、区域1。该编号体系支撑精确定位任意时间点的任意对象状态。
方案二:时间戳与生效范围
每个版本记录精确的时间戳和生效范围。系统根据当前船体建造阶段,自动匹配适用的版本。例如,“V3.2版本适用于2024年6月1日之后开工的船体分段”。
变更发布时,申请人需明确指定变更的生效范围。系统根据生效范围自动计算受影响的分段和区域,生成变更通知清单。
方案三:构型管理
构型管理是版本控制的进阶能力。系统允许定义"基线构型",即特定时间点产品应达到的设计状态快照。基线构型可作为变更评审的参照基准,也是交付验收和历史追溯的重要依据。
三品PLM软件支持基线构型的创建、发布、变更管理。当需要还原历史状态时,可通过基线构型快速定位到当时的完整设计数据。
数据表明,构型管理能力完善后,历史追溯定位时间从平均5.3天缩短至2小时,追溯准确率提升至99%以上。
五、实施路径与关键要点
路径建议
船舶行业PLM实施建议分三阶段推进:
第一阶段聚焦基础数据管理。建立统一的图文档库和BOM管理平台,先解决数据分散、版本混乱的基础问题。周期约6-9个月。
第二阶段扩展协同管理。引入项目管理、工艺管理、变更管理等协同功能,覆盖设计到生产的全流程数据协同。周期约9-12个月。
第三阶段深化应用集成。实现PLM与ERP、MES、CAPP等系统的深度集成,打通设计与生产的数据链条。周期约6-12个月。
关键要点
实施过程中需特别关注:BOM分层策略的合理性,避免单一结构过大;版本编号规则的行业适配,确保满足船级社规范要求;变更生效范围的精确界定,减少建造阶段的版本混淆;历史数据的规范整理,为追溯体系建设打好基础。
三品PLM软件深耕船舶重工行业多年,已在多家船舶企业成功实施。软件在超大型BOM处理、多视图BOM管理、构型管理与追溯等核心能力上经过充分验证,可为船舶行业PLM建设提供可靠的技术支撑。

总结
船舶重工行业的PLM实施,核心难点在于超大型BOM结构的组织与管理和长周期项目中的版本控制。这两个难点处理不好,再好的PLM软件也难以发挥价值。
